Подготовка фундамента для установки шлагбаума
1. Тумба шлагбаума
2. Блок управления
3. Белая алюминиевая стрела
4. Красные светоотражающие наклейки
5. Сигнальная лампа
6. Стойка для фотоэлементов
7. Фотоэлементы безопасности
8. Стойка для ключа-выключателя
9. Ключ-выключатель
Для того чтобы обеспечить длительную работоспособность шлагбаума необходимо обеспечить бетонное основание для достаточно надежного закрепления тумбы шлагбаума, ведь поверхность, куда устанавливается сам шлагбаум должна быть прочной и ровной.
Чтобы подготовить фундамент, необходимо выполнить следующие действия:
1. Сделать в соответствии с размерами фундаменты выемку в грунте. Если же климатические условия трудные, а почка слабая и подтопляема, то размер полученной ямы должен соответствовать глубине промерзания, чтобы в будущем избежать пучения почвы при заморозках. В центральных регионах РФ такая глубина будет достигать 1200 – 1400 мм. Хотя даже при увеличенном фундаменте возможно выдавливание грунта с помощью касательных сил морозного пучения. Само основание фундамента должно быть сделано уширенным в своеобразном виде площадки-анкера, которая не позволит вытащить фундамент из земли даже при отрицательном воздействии.
2. Дно полученного углубления необходимо засыпать песком на 15 – 20 см и тщательно утрамбовать с дальнейшейпроливкой. Такие обязательные процедуры обеспечат равномерность осадки подушки во время последующей эксплуатации.
3. Далее нужно изготовить опалубку из деревянного полотна, подходящую по размерам фундамента и опустить ее в яму. Из арматуры диаметром не менее 10 мм сварить решетку с ячейкой в 250 мм и опустить ее в деревянную опалубку. В центре самой опалубки нужно вывести трубу для проводки.
4. После этого необходимо подготовить кабельные каналы для самой электропроводки. Для этого нужно подготовить в зависимости от модификации опорную пластину, затем вставить шпильки закладных болтов в имеющиеся отверстия и закрепить их.
5. Теперь нужно залить опалубку бетоном, который укладывается слоями и уплотняется штыкованием. Для того, чтобы результат был более качественным, процесс бетонирования не стоит прерывать, либо же осуществлять с небольшими перерывами укладывание слоев не более суток. Также при тщательном контроле укладки бетона необходимо контролировать и состояние самой опалубки. Ее арматурный каркас должен иметь постоянное расстояние от стенок опалубки.
6. Утопив закладные болты в бетонную смесь, устанавливают опорную пластину, которая должна быть вровень окружающей поверхности.
После того, как через 2 – 4 суток бетон застынет, необходимо произвести установку шлагбаума в соответствии с инструкцией по монтажу.
Особое внимание следует обратить на то, что полностью избежать отрицательного воздействия на почву сил морозного пучения не всегда получается только за счет увеличения самой глубины заложения ниже уровня промерзания. За счет касательных сил пучения может быть выдавлен даже увеличенный фундамент, поэтому его основание нужно делать в виде площадки-анкера, которая в будущем не позволит вытащить фундамент при морозном пучении из земли.
Бетонирование при этом должно быть непрерывным или же с небольшими перерывами между укладки слоев бетона. Сам бетон необходимо штыковать для уплотнения и тщательно контролировать состояние опалубки. Во время укладки бетона необходимо следить за арматурным каркасом, который должен находиться на некотором расстоянии от стенок опалубки.
Приемная опора, стойка шлагбаума и стойки, предназначенные под фотоэлементы должны устанавливаться на жесткую и крепкую поверхность, в которую предварительно зафиксированы анкерные болты. Если же поверхность не достаточно надежна, то основание 60х60см нужно забетонировать на определенную глубину.
Подводка кабелей

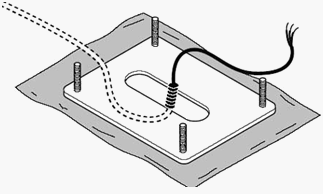

Подводка кабелей производится через пластиковую или металлическую трубу. Труба должна выступать над уровнем земли не менее чем на 200 мм. Длина кабелей, выступающих из трубы не менее 500 миллиметров, как показано на рисунке.
1-закладная пластина
2-шпильки М10 (болт)
3-кабель в гофротрубе
4-бетон
5-съёмная опалубка
Подводка питания
Следует обратить внимание на то, что подключение всех устройств должно выполняться только при отсутствии напряжения питания.
1. Во-первых, необходимо ослабить крепление шлагбаума к основанию;
2. Следует проложить кабели через основание шлагбаума к блоку управления, протягивая их через шлагбаум вдоль левой стороны тумбы;
3. Далее подключите кабель электропитания к клемме с плавким предохранителем и зафиксируйте его зажимом;
4. Подключите остальные устройства к клеммам согласно схеме подключения.
Для удобного подключения клеменные коробки достаются из своих посадочных мест.
